尺寸鏈計算在機床生產中的應用
發布時間:2021-01-20
.jpg)
摘自《金屬加工:冷加工》2013年16期
尺寸鏈的計算是機械產品設計和制造過程中必不可少的環節,合理的進行尺寸鏈計算和公差分配能在保證產品質量的情況下,降低生產難度和生產成本,生產出質量好、價格便宜的產品。以前,國內機床制造仍以手工修配為主,此方法適應單件小批量生產和產品試制,但生產效率和性能的穩定性無法保證。在此種情況下,尺寸鏈計算一直被忽視或沒有在生產實際中體現。針對機床市場發展形勢,結合實際制造水平,對機床的部分結構進行了尺寸鏈分析,重新分配了相關部件的尺寸精度,并在實踐中推廣。本文以軸承支座部分為例進行說明。
1、原尺寸鏈的缺陷

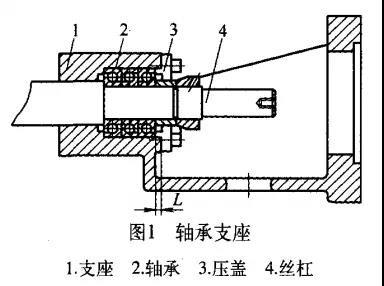

絲杠支撐軸承采用背對背布置,軸承外環由支座的臺階定位,由壓蓋壓緊,具體結構如圖1所示。
.jpg)
此處為防止軸承外環定位不穩,傳統的工藝方法,是測量軸承端面至支座端面的距離L,然后后去配磨壓蓋處的相應位置,保證安裝壓蓋后,要求壓蓋的法蘭面與支座的端面留有微小縫隙0.02~0.04mm,借此確認軸承外環被壓緊,而壓蓋處也為此設計有修配余量,如圖2所示。
.jpg)
這樣的方法可以不考慮尺寸鏈中各組成環的公差是多少,更不用考慮實際零部件的精度為多少,1mm的調整量遮蓋了所有的問題,但也給裝配帶來麻煩,造成了實際操作中必須個個測量、個個修配。
2、新尺寸鏈的計算

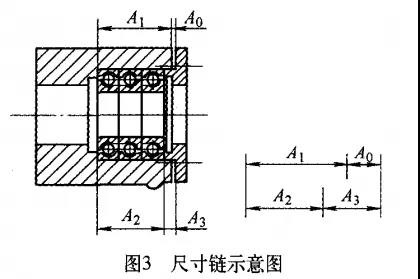

按照圖樣原有設計尺寸制造,必然導致安裝時的修配,且目前加工相關零件的設備已經全部是先進的數控機床,如此簡單零件的加工誤差的范圍和方向已經完全在可控的范圍內,同時也沒有增加加工成本;而軸承作為精密零部件,其寬度的尺寸精度一貫穩定。因此,對支座和壓蓋的尺寸精度進行了重新分配,尺寸鏈如圖3所示。
.jpg)

3、試驗結果
連續試驗跟蹤10臺機床,每臺機床有3處此種結構,完全滿足軸承壓蓋的安裝要求,并對絲杠軸 向跳動、徑向跳動、定位精度等檢測結果表明,完全滿足出廠要求。且每臺機床節省安裝時間1.5h,試驗所用機床的原有裝配周期為110h,僅此處改進,在原來生產l0臺機床的時間內,就可以多生產出約1.5臺機床,經濟效益不言而喻。
4、結語
隨后,在相同的結構上迅速推廣,也均獲得了成功。采用相同的完全互換的尺寸鏈計算方法,對機床的其他部位,如壓板鑲條、進給軸之間的運動幾何精度等項目的分析和試驗,也取得了滿意的結果,使機床裝配走上了逐步擺脫以修配為主的生產模式,向“只裝不配”的高效生產方式邁進。

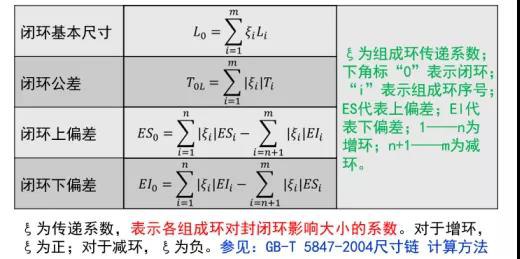

誠智鵬觀點:上文中采用的尺寸鏈計算是完全互換法,也叫極值法,參考國家標準方法,計算規則如下表1-1所示:
.jpg)

根據尺寸鏈計算的規范標準,在運用極值法對封閉環上、下偏差進行計算時,封閉環的上偏差等于增環的上偏差之和減去減環的下偏差之和,封閉環的下偏差等于增環的下偏差之和減去減環的上偏差之和,本文中在E0=E2+E3-E1計算過程當中沒有考慮組成環的增減性,所以其計算結果不準確。對于復雜結構,不準確的結果可能導致優化的失敗。
.jpg)
尺寸鏈計算應該嚴格按照計算規范來進行,準確的計算結果是優化的基礎,同時用專業的軟件進行尺寸鏈計算及其公差分析可以提高準確率和效率。
